唯实输配电技术有限公司带你一起了解风力发电站的运行全过程
古有大风起兮云飞扬,今有风轮昼夜捕能量,千户万户显光亮。风电作为清洁能源,具有明显的经济效益、社会效益、环境效益,促进经济的可持续发展,对带动地方经济快速发展起到积极作用,俨然已成为了电力行业发展的“生力军”。
接下来,唯实输配电【Wishpower】就以仙游兴山风电场(30MW)工程为例,带大家来现场探秘风电场从无到有的过程。
建成后的兴山风电场
在风电场的建设工程中,施工部分主要包括: 风电场场内、外道路施工,场内、外输电线路施工,风电机组及箱变基础施工,风电机组吊装,升压站土建工程及电气安装调试等。
1、“三通一平”
“三通一平”是指在建设项目中,为了合理有序的组织施工而进行的前期准备工作,三通指的是通水通电通路,一平主要指的是场地平整。场地平整包含升压站场地平整、场外道路平整、风机基础场地及吊装平台场地平整。
图为兴山风电场工程道路开工建设
道路施工流程
交桩放线→清表→铺设涵管→挖填路基→路基整平碾压→开挖排水沟→路面铺设→路面整平碾压→砌筑排水沟
场外道路施工
2、升压站土建工程
施工流程☟
(1)升压站内各功能区域交桩放线。
(2)主楼及开关室流程:基础开挖→地基处理→垫层浇筑→电缆沟及楼体基础砌筑→圈梁钢筋绑扎→支设模板→圈梁浇筑→梁柱钢筋绑扎→支设模板→梁柱浇筑→墙体砌筑→楼板模板支护→楼板钢筋绑扎→楼板浇筑→墙体抹面收光→墙面粉刷→给排水→采暖→门窗安装→装修装饰。
支设模板
(3)场区电缆沟施工:开挖→清坑→夯实→砌筑或支模板→浇筑混凝土→盖板安装。
配电室内电缆沟砌筑
3、风机基础工程
风机基础工程施工工序
交桩→引点放线→风机及箱变基础开挖→清底→基础验槽→垫层浇筑→基础环安装→钢筋绑扎→支设模板→钢筋绑扎与模板支设验收→风机基础主体浇筑→箱变基础砌筑→基础测温养护→基础回填→场地整平
风机基础浇筑
4、风机安装工程
风机吊装流程
设备到场检验→电缆安装→地面控制柜及变频器安装→塔筒底端、中段、上段依次安装→机舱安装→轮毂与叶片地面组装→吊装轮毂及叶片→紧固各层螺栓力矩→塔筒内电缆连接、控制及辅助系统安装。
塔筒吊装
机舱吊装
叶轮吊装
5、升压站电气设备安装
安装内容主要有:主变压器、共箱母线、高低压开关柜、SVG、接地变、场用变、GIS组合电气设备、电压互感器、避雷器、站区照明系统、消防及火灾报警系统、室内通风采暖系统、污水处理装置、二次设备间盘柜、一次、二次电缆敷设及接线、电缆防火封堵等。
(1)避雷器及构支架施工:基础开挖→地基处理→垫层浇筑→钢筋绑扎→模板支护→基础浇筑→基础养护→避雷器、构支架安装。
(2)主变基础及事故油池施工:基础开挖→基坑处理→垫层浇筑→基础钢筋绑扎→模板支护→基础浇筑→油池砌筑→滤油网安装→鹅卵石铺设。

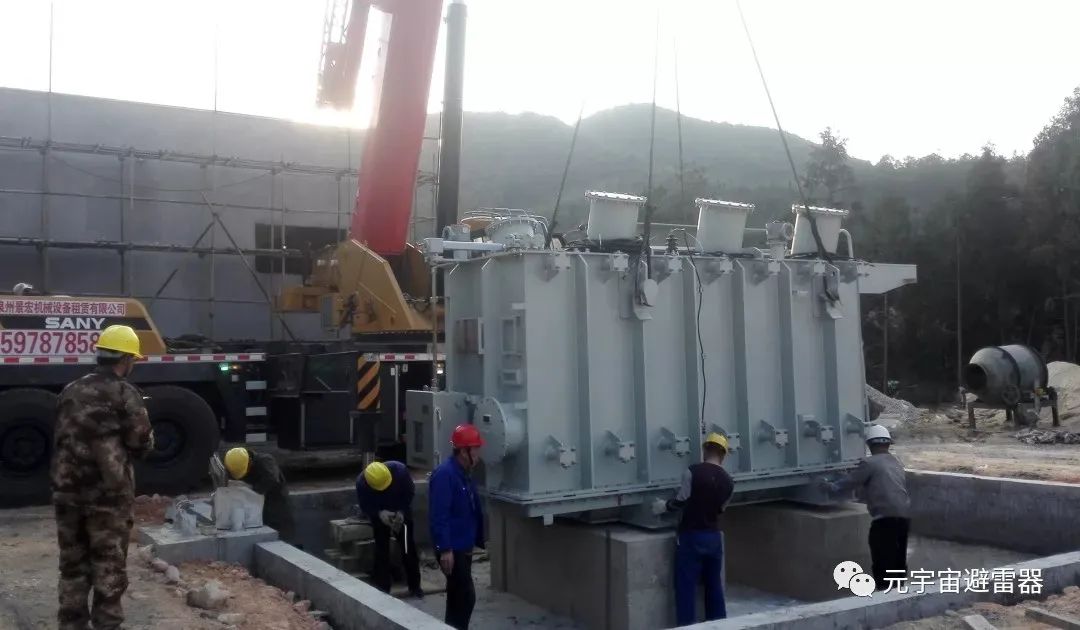

(3)主变安装:本体外观及附件数量检查→本体就位→变压器吊罩检查→变压器附件安装→真空注油→变压器热油循环。
6、电气设备调试
电气设备调试包括一次设备高压试验、设备绝缘电阻测量、介质损耗角的tgδ测量、直流泄漏试验、直流电阻的测量、变比测量、断路器的分合闸特性测量、金属氧化物避雷器的特性试验、交流耐压试验、在额定电压下对变压器的冲击合闸试验、继电保护调试等内容。
7、电气倒送电
倒送电成功意味着工程从静态调试转向动态调试,是工程建设的关键节点,顺利按期实现倒送电是工程建设的有力保证。
倒送电操作中
8、风机首次并网发电
风机经过对中、电装以及调试等一系列工作,各项指标均达到电网要求,全部设备设施运转正常后,并网发电。
来源:网络
